Самые дорогие ошибки ремонта не видны в день сдачи квартиры. Трещина в гидроизоляции, скрутка в штробе или пустота под плиткой проявляются через месяцы — протечкой к соседям, выбитым автоматом, отвалившейся плиткой. Исправлять такие скрытые дефекты приходится уже со вскрытием чистовой отделки. Рассказываем, где они прячутся, как выявить их до окончания ремонта и что делать, если дефект нашёлся после.
Скрытый дефект — недостаток, который нельзя обнаружить при обычном осмотре: для этого нужны измерения, испытания или вскрытие отделки. Он появляется на этапе, когда работу ещё видно, а проявляется, когда её уже закрыли следующим слоем.
Типичные примеры:
Главная проблема скрытых дефектов — цена исправления. Чтобы переложить трубу или переделать гидроизоляцию после чистовой отделки, приходится разбирать плитку, полы и короба, а иногда и возмещать ущерб соседям.
Почти всегда причина одна из пяти — или их сочетание.
Мастер может не знать технологию: не загрунтовать основание, смешать несовместимые материалы, не выдержать время высыхания. Сразу после работы всё выглядит хорошо, а через несколько месяцев появляются трещины и отслоения.
Дешёвые или неподходящие материалы, замена на «аналог» без согласования, уменьшенный расход клея или гидроизоляции сокращают срок службы ремонта. Особенно опасно экономить во влажных зонах — какие материалы там нужны, мы разбирали в статье о материалах для отделки стен во влажных помещениях.
Если следующий слой нанести на невысохший предыдущий, влага остаётся внутри. Итог — трещины, плесень, отслоение краски и плитки. Это одна из частых причин, почему не сохнет гипсовый раствор на стене и почему отделка потом идёт пятнами.
Если этап никто не проверил до закрытия, его уже не проверить без демонтажа. Заказчик видит только результат, а то, что под ним, остаётся на совести исполнителя.
Без схем электрики и сантехники решения принимаются на месте и нигде не фиксируются. Через год никто не скажет, где проходит кабель, и любой гвоздь в стену становится лотереей.
.png)
Ремонт, в котором скрытые работы видно
Делаем ремонт квартир под ключ в СПб и сдаём каждый этап по акту скрытых работ с фото и схемами: электрика, трубы, гидроизоляция, стяжка. Вы видите всё до того, как это закроет отделка.
акты скрытых работ · фотоотчёты · гарантия 1 год
Скрытые дефекты концентрируются там, где работа уходит под отделку: в инженерных системах, основаниях и конструкциях. Разберём каждую зону — что бывает и как проверить.
Ошибки в электрике — это не только неудобство, но и риск короткого замыкания, удара током и пожара. Частые дефекты:
Как проверить: перед штукатуркой сфотографируйте все трассы с рулеткой в кадре, чтобы были видны расстояния от пола и углов. После сборки щита электрик измеряет сопротивление изоляции и петлю «фаза — ноль» и проверяет срабатывание УЗО.
Маленькая течь в коробе может месяцами незаметно мочить стену и перекрытие. Самые частые проблемы — негерметичные соединения, трубы без уклона и неудобные ревизионные люки.
В ванной, душевой и на кухне гидроизоляция — самый ответственный скрытый слой. После укладки плитки проверить её уже невозможно.
Что смотреть до плитки:
Пол с гидроизоляцией можно проверить заливом воды на сутки: если у соседей снизу сухо, а уровень воды не изменился, слой работает.

Дефекты основания проявляются скрипом, трещинами, прогибом и вздутием покрытия. Перед укладкой ламината, паркета или инженерной доски проверяют:
Плитка может выглядеть идеально и при этом держаться на «маяках» из клея. Через год пустоты приводят к трещинам и отслоению.
Плохая подготовка основания проявляется трещинами, пятнами, пузырями и отслоением краски. Ровность проверяют правилом длиной 2 м или уровнем, а боковой свет от фонаря показывает волны и следы шлифовки.
Для окрашенных стен заранее договоритесь, при каком освещении принимаете работу: при боковом свете видно больше, чем при обычном. Подробно о подготовке и покраске — на странице покраски стен и обоев, а о частых ошибках при перекраске — в статье о повторной покраске стен.

Плохая вентиляция — это влажность, запахи, конденсат на окнах и плесень в углах. Проверяют тягу в каналах, герметичность подключения, приток воздуха (без него вытяжка не работает), переточные решётки или зазоры под дверями, а также не подключены ли вытяжки к общему каналу неправильно.
Лист бумаги у решётки даёт только грубую оценку тяги. Открытый огонь возле вентиляции использовать нельзя.
Тепловизор показывает мостики холода, щели в монтаже окон, промерзающие участки, неравномерное утепление и влажные зоны. Съёмка информативна только при заметной разнице температур внутри и снаружи, поэтому её проводят в холодное время года, а результат должен расшифровывать специалист.
Главное правило: каждый этап принимают до того, как его закроет следующий.
Приёмку и оплату привязывают к этапам: демонтаж, электрика, сантехника, гидроизоляция, стяжка, штукатурка, плитка, шпаклёвка, чистовая отделка. Пока этап не принят, следующий не начинают.
Акт освидетельствования скрытых работ фиксирует, что именно, где и из каких материалов сделано, и подписывается до закрытия. Это обязательство должно быть прописано в договоре. Как это сформулировать и где скачать готовую форму акта — в статье что должно быть в договоре на ремонт квартиры.
Снимайте каждую трассу кабеля и трубы с рулеткой в кадре, общие планы и крупные узлы. Храните фото по помещениям и датам — через несколько лет это избавит от лишнего штробления.
Технадзор или независимый инженер проверяет ключевые этапы со стороны заказчика. Это особенно оправдано при капитальном ремонте и в старом фонде.
Сдаём скрытые работы по актам — до закрытия
В ремонте под ключ от ArtSten каждый этап принимается по акту с фото и схемами, а оплата идёт только за принятые этапы. Пришлите план квартиры — составим смету и график работ.
оплата по этапам · смета до начала работ · гарантия 1 год
Прислать план в Telegram +7 (812) 924-39-14 Цены на ремонт под ключ
Наличие прибора ещё не гарантирует правильного вывода: важно знать методику и уметь трактовать результат. Измерения в электрике, опрессовку и тепловизионную съёмку лучше доверить специалистам.
Всё это проще, когда ремонт ведёт одна команда с понятной ответственностью. Посмотрите, как организован ремонт квартиры под ключ с поэтапной приёмкой, и сравните со сметами других подрядчиков.
Если гарантийный срок в договоре не указан, потребитель может заявить о недостатках работы в разумный срок, но в пределах двух лет со дня её принятия (статья 29 Закона о защите прав потребителей).

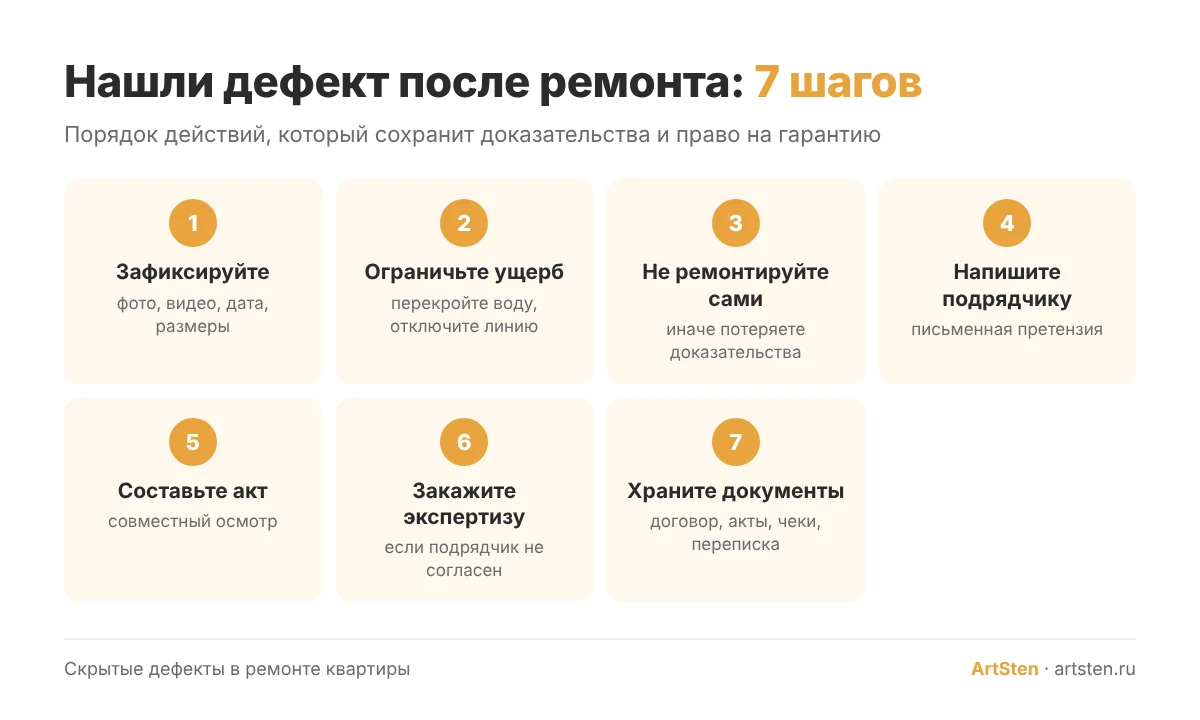

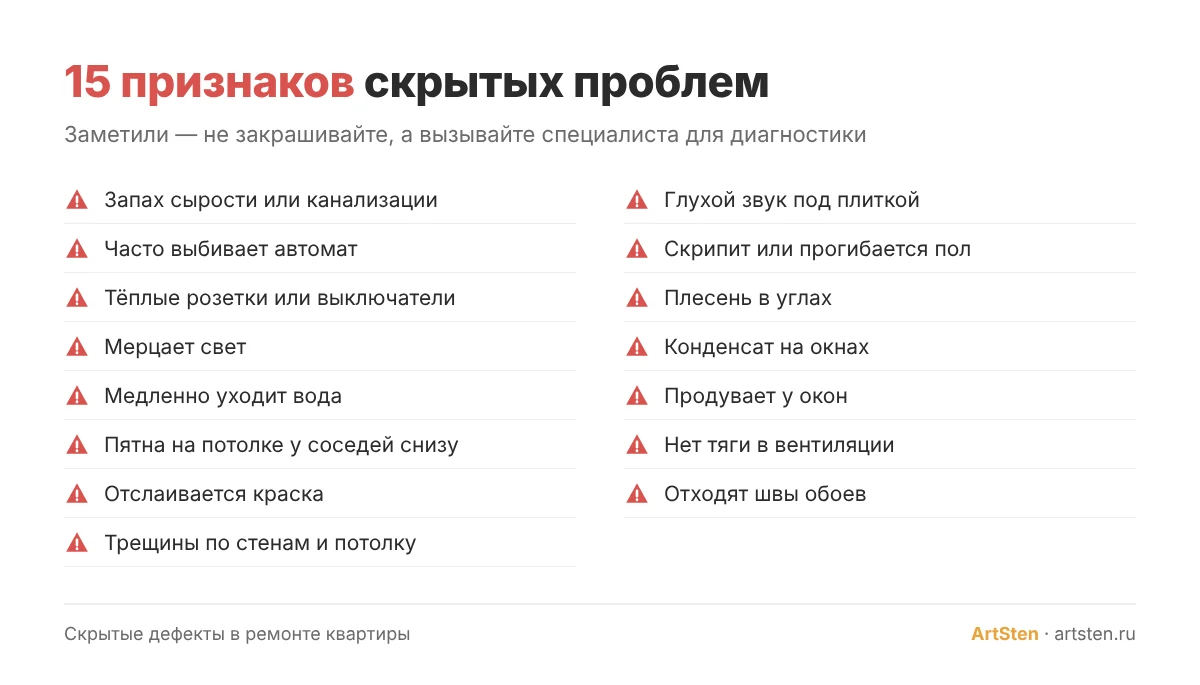

Любой из этих признаков — повод для диагностики, а не для того, чтобы закрасить пятно или поменять автомат на более мощный. Маскировка симптома почти всегда делает исправление дороже.
Скрытые дефекты долго остаются незаметными и обходятся дороже всего. Защищают от них не финальная приёмка, а контроль по ходу ремонта: проект, договор с актами скрытых работ, фотофиксация и оплата за принятые этапы. Чем раньше найден дефект, тем проще и дешевле его исправить.
Недостатки, которые не видны при обычном осмотре: ошибки в электрике и трубах, разрывы гидроизоляции, пустоты под плиткой, влажная стяжка, трещины в основании, неработающая вентиляция.
Принимать каждый этап до закрытия: фотографировать трассы, проводить опрессовку и пролив, проверять гидроизоляцию и влажность стяжки, подписывать акты скрытых работ.
Документ, который фиксирует выполнение работ, закрываемых последующими слоями: что сделано, где и из каких материалов. Его подписывают заказчик и подрядчик до закрытия.
Подрядчик — в пределах гарантийного срока по договору. Если срок не установлен, потребитель может заявить о недостатках в разумный срок, но не позднее двух лет с даты приёмки работ.
Частично: тепловизором, влагомером, измерениями в электросети, простукиванием плитки. Но многие дефекты подтверждаются только вскрытием, поэтому контролировать их надёжнее во время работ.
Ремонт квартиры под ключ без скрытых сюрпризов
ArtSten ведёт ремонт по договору: фиксированная смета, акты скрытых работ с фото, оплата за принятые этапы и гарантия 1 год. Работаем в Санкт-Петербурге и Ленобласти.
от 25 000 ₽/м² · акты скрытых работ · гарантия 1 год
Заказать ремонт под ключ Написать в Telegram +7 (812) 924-39-14
Фотообои портятся чаще всего не от времени, а во время ремонта: клей на стыках, капля клея с натяжного потолка, краска, размазанная при разглаживании полотна, отверстие от монтажа мебели. Первый вопрос в такой ситуации — можно ли это исправить, или стену придётся переклеивать.
26.10.2026 7 8 минКак правильно выбрать материалы для черной отделки в бассейне, ванной комнате, подвале. Какие составы используются? Плюсы и минусы.
03.04.2025 14 6 минРазбираем, почему не сохнет гипсовая штукатурка, сколько она должна сохнуть в норме, как ускорить высыхание и не испортить стену — и в каких случаях раствор проще снять и нанести заново.
21.10.2026 28 8 минТочная реализация заказа
От 1 дня
Работаем любыми материалами
Декор, барельефы, перекраски, панно
Работаем по договору
Вы общаетесь напрямую с исполнителем
